設計規模為2200t/d,采用CIL 工藝,該工程屬于老尾礦再選回收金的項目,原尾礦含金品位1.06g/t,選礦試驗研究報告推薦采用全泥氰化提金工藝,設計采用尾礦分級—再磨—浸前濃密—氰化浸出---炭吸附---解吸電解---濕法冶金工藝流程。
具體如下:
1、該礦為難選冶(refractory)礦石,設計采用一段閉路磨礦流程。磨礦選用ZTMY2780濕式溢流型球磨機兩臺,分級選用φ200×12旋流器組進行閉路。旋流器溢流細度為-325目占95%。
2、采用富氧(pure oxygen)預浸,共選用SJ-10.5×11節能型雙葉輪攪拌槽11臺。
3、解吸電解作業:采用2000kg/批高溫高壓成套解吸電解裝置,電解金泥含金≥40%。
4、設計冶煉作業采用氯化法濕法冶煉工藝、高頻爐鑄錠,金錠含金>99.5%。
5、炭再生作業活性炭再生采用濕法再生和火法再生的兩種方式。濕法再生采用鹽酸酸洗,在SXC2000酸洗槽內進行?;鸱ㄔ偕x用ZSL-80活性炭再生窯一臺。
6、尾礦除氰采用INCO法,選用SJ-7.5×8雙葉輪浸出攪拌槽3臺。除氰后的尾礦即最終尾礦,由渣漿泵揚送至尾礦庫。

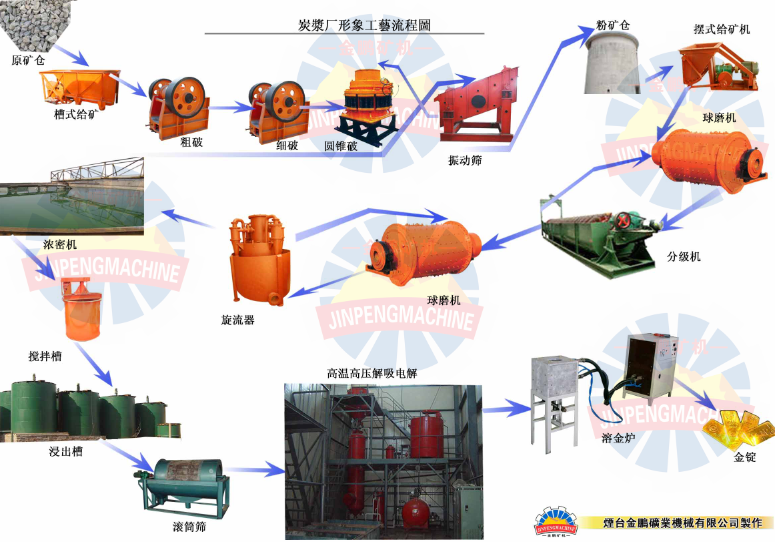

相關示意圖如下:
